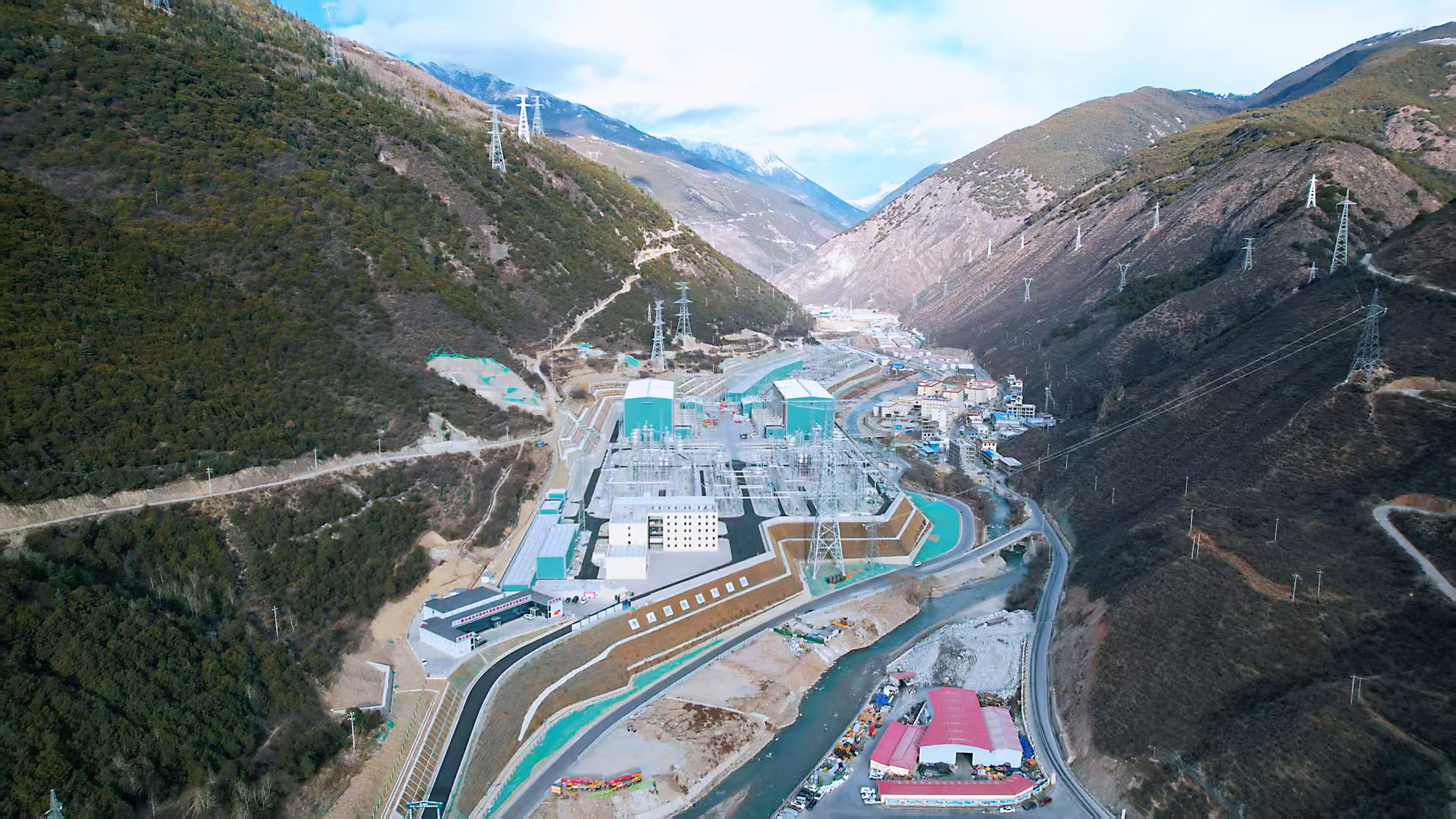

8月26日,金上-湖北±800千伏特高压直流输电工程“送高受低”直流系统调试任务圆满完成,正式进入168小时试运行阶段。

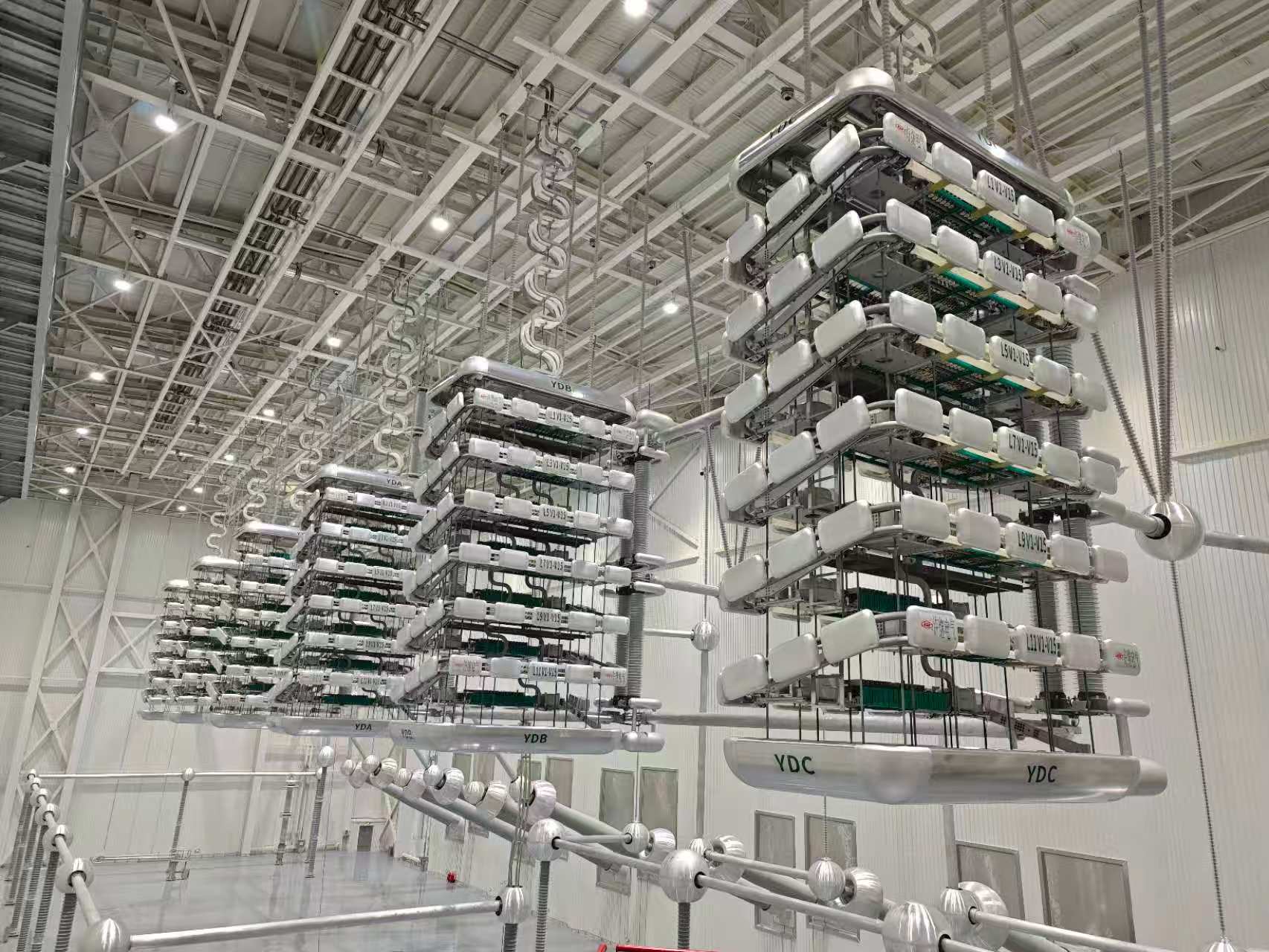

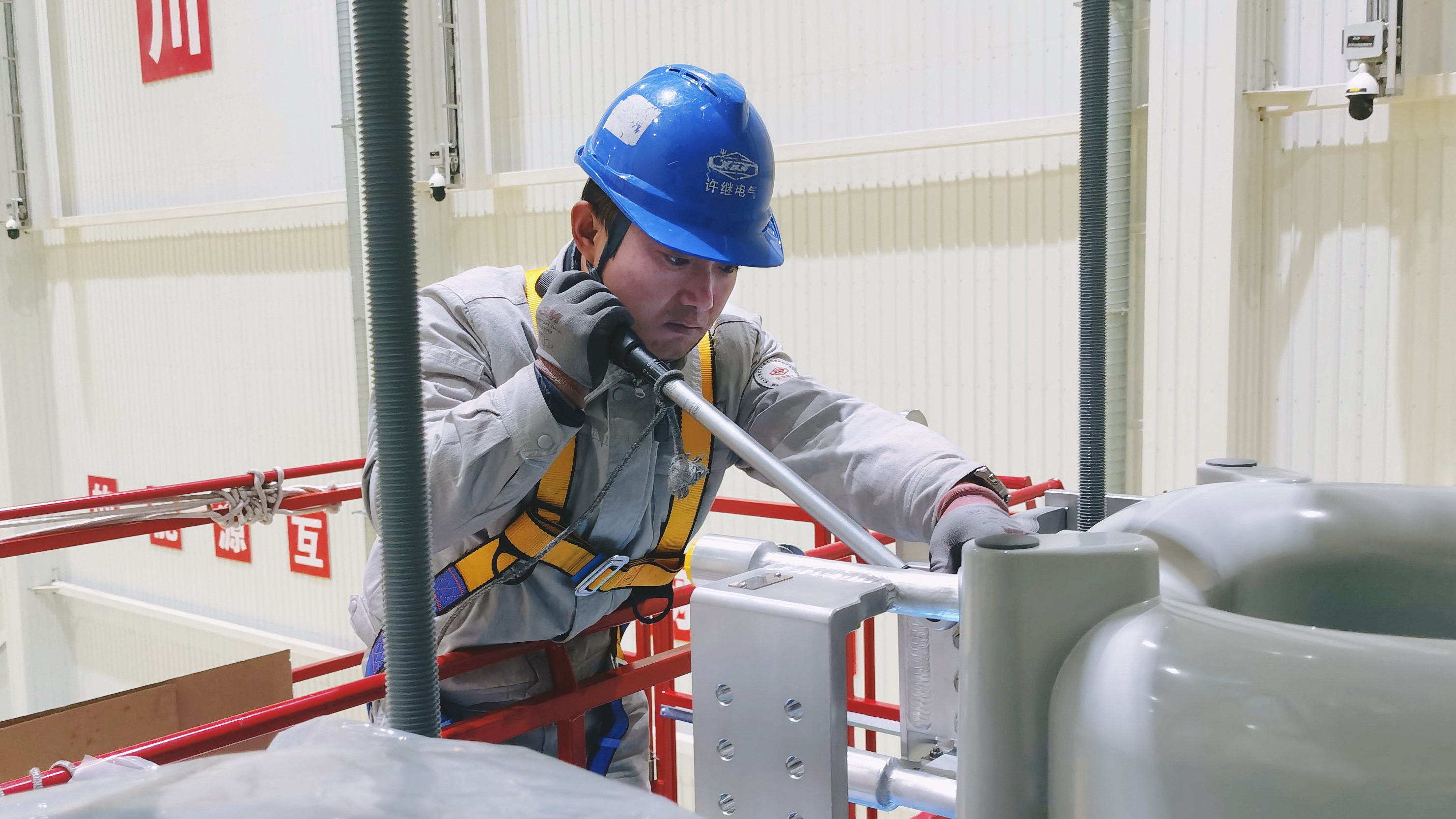

柔性输电公司:为金上工程康甘换流站供货双极高端换流阀及阀控设备,带电调试一次解锁成功,全程稳定可靠运行,达成零缺陷投运目标。实现创新与突破的自主研发体系,对自主化研发的HVTV2000-800/5000E型换流阀进行了工艺创新与提升,并在抗震等级、外绝缘水平、双重过电压防护体系、高速故障录波技术等方面实现多项突破。构建智慧赋能的全周期质量管控体系,运用智慧安装监控系统,对吊装作业、光纤敷设等关键环节实施毫米级误差控制;创新计划编排方式,加强人员机具资源调配,保障物资到货、优化施工流程和工序,显著提升施工效率;通过全方位培训、分阶段交底、一对一指导,严格执行“自检、互检、终检”三检制度等,高标准完成安装与调试任务。

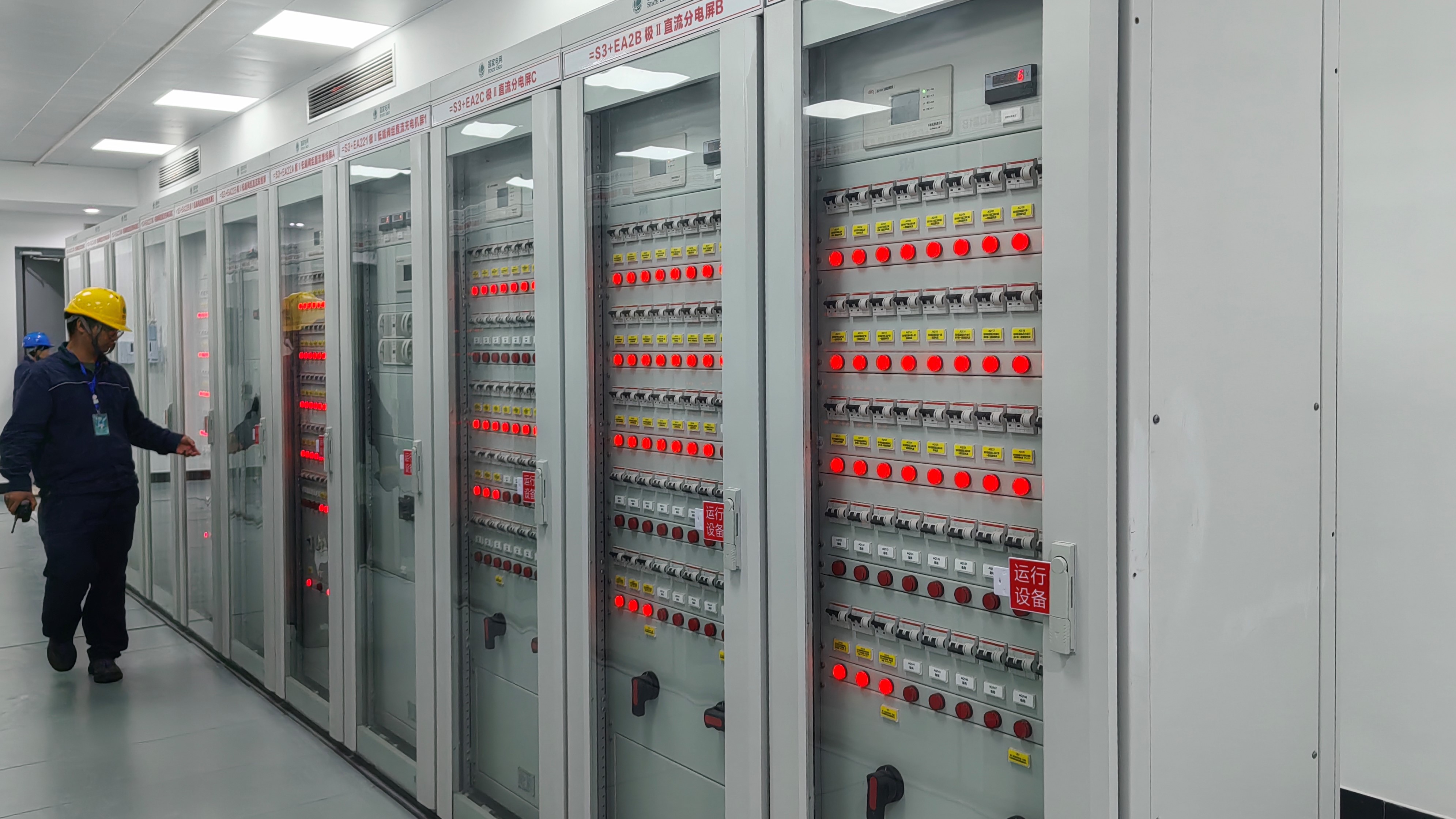

开关公司:为金上工程大冶±800千伏换流站供货110面智能低压开关柜,满足特高压换流站严苛运行要求。通过GB/T18859-2016燃弧试验,EMC电磁兼容性优于±4千伏接触放电、±2千伏浪涌抗扰度等指标。经168小时盐雾试验验证,具备9度抗震与5000米海拔运行能力。产品采用智能模块化设计,配备集成状态监测系统,执行严格出厂评审,保障在特高压工程中稳定运行。
电源公司:为金上工程大冶±800千伏换流站供货交直流一体化电源系统,保证整站设备安全运行。以“心脏+能量仓库”双重身份为整站设备供血,确保控保、断路器等所有设备毫秒级供电无中断;当市电失电时,0毫秒切换至电池后备,满功率支持站内设备运行2小时以上。采用智能冗余、两电三充、三电四充设计,让电源系统在湖北的酷暑夏季,接近50℃的环境中稳定运行。积极协调施工单位做好直流设备、蓄电池房间的通风、保暖措施,及时处理各种安全隐患。
作为国家“十四五”电力规划重点项目和“西电东送”关键大动脉,建成后,它将成为我国首条大容量水光互补的纯清洁能源外送通道,年送电量近400亿千瓦时,大幅提升华中绿电比例,对构建西藏发展新格局、建设国家新型能源体系具有重大战略意义,为极端环境能源超级工程建设树立了世界级标杆。
